進度管理是項目管理過程的一個普通應用,很好掌握進度狀況,可以對整個項目發展有一個全面掌握,對於任何事情的發展,都要有一個全面了解,特別是很重要的事情。

任何項目首先有個計劃,然後做出方案,接着就是進入施工和實施階段,作為高層,並不需要了解所有的細節部分,但是清楚地知道項目進行到哪一個階段是必要的一個方面。
如果對進度沒有很好掌握,那麼一些後續工作可能會受阻,進而影響整個過程順利進行,最終會導致失敗或者經濟損失。相信這些結果,沒人喜歡看到。
本節介紹一下,關於如何利用Excel VBA製作進度表。

其實,重點內容並不是如何用代碼實現的細節,重點是要對整個表是怎樣形成的,有一個詳細理解,然後結合自己的需求,完成符合自己的進度表,這就是一個很好學習過程。
上圖為整個工作表的結果,表的前半部分為進度項目內容,後半部分為圖形化顯示的進度結果。
本進度表以月為單位,如果實現跨月進度管理,那麼就變更表結構,所以,進度管理也不是一個固定的模式,如果是以年或十年為單位,就另一說了。
下圖為添加進度對話框,為了輸入方便,直接做了窗體錄入功能,免得在工作表中出現錯誤。

窗體很簡單,但背後的代碼並不簡單,文章後面會附一些代碼,以供學習參考。
整個工作表實現過程就是從這裡開始,只要錄入相應項目內容,會自動添加到工作表中,並進行時間計算和圖形化表現,不需要人為干預。
要做的就是對圖表進行分析即可。

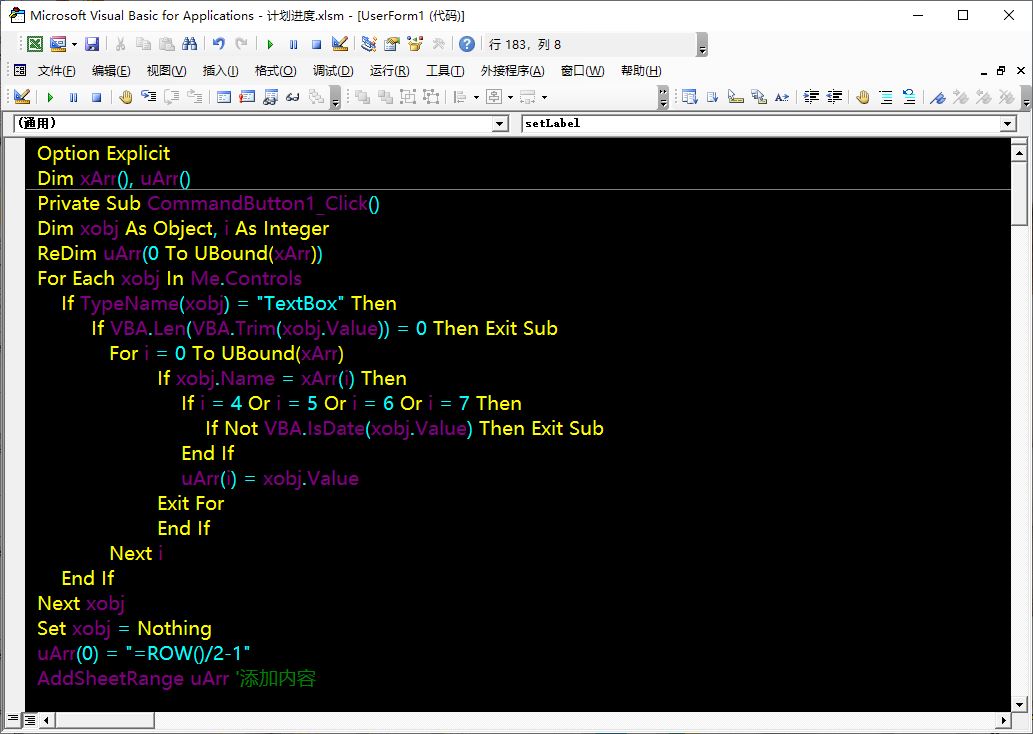

添加按鈕代碼
Private Sub CommandButton1_Click()
Dim xobj As Object, i As Integer
ReDim uArr(0 To UBound(xArr))
For Each xobj In Me.Controls
If TypeName(xobj) = "TextBox" Then
If VBA.Len(VBA.Trim(xobj.Value)) = 0 Then Exit Sub
For i = 0 To UBound(xArr)
If xobj.Name = xArr(i) Then
If i = 4 Or i = 5 Or i = 6 Or i = 7 Then
If Not VBA.IsDate(xobj.Value) Then Exit Sub
End If
uArr(i) = xobj.Value
Exit For
End If
Next i
End If
Next xobj
Set xobj = Nothing
uArr(0) = "=ROW()/2-1"
AddSheetRange uArr '添加內容
AddNewSheet uArr '添加記錄表
End Sub數組代碼
Private Sub getXarr()
xArr = Array("序號", "部門", "類別", "項目名稱", _
"計劃開始時間", "計劃結束時間", "實際開始時間", "實際結束時間", "時長")
End Sub添加項目過程代碼(AddSheetRange())
Private Sub AddSheetRange(uArr)
Dim s As Worksheet, cell As Range, ic As Integer, ix As Integer
Dim st1 As Integer, st2 As Integer, xt1 As Integer, xt2 As Integer
Set s = ActiveSheet
Set cell = s.Range("B4:AN5")
cell.Insert shift:=xlDown
With cell
.ClearFormats
With .Font
.Size = 10
.Name = "仿宋"
End With
For ic = 1 To 4
cell.Cells(1, ic).Value = uArr(ic - 1)
s.Range(cell.Cells(1, ic), cell.Cells(2, ic)).Merge
Next ic
.Interior.Color = RGB(239, 239, 239)
.Borders.LineStyle = 3
.Borders.Color = RGB(112, 121, 211)
cell.Cells(1, 5).Value = "計劃"
cell.Cells(2, 5).Value = "實際"
cell.Cells(1, 6).Value = uArr(4) '計劃開始時間
cell.Cells(1, 7).Value = uArr(5) '計劃結束時間
cell.Cells(2, 6).Value = uArr(6) '實際開始時間
cell.Cells(2, 7).Value = uArr(7) '實際結束時間
cell.Cells(1, 8).Value = "=H4-G4" 'VBA.DateDiff("d", uArr(4), uArr(5)) '計劃時長
cell.Cells(2, 8).Value = "=H5-G5" 'VBA.DateDiff("d", uArr(6), uArr(7)) '實際時長
st1 = VBA.Day(uArr(4)) + 8
st2 = VBA.Day(uArr(5)) + 8
xt1 = VBA.Day(uArr(6)) + 8
xt2 = VBA.Day(uArr(7)) + 8
s.Range(cell.Cells(1, st1), cell.Cells(1, st2)).Style = "S1"
s.Range(cell.Cells(2, xt1), cell.Cells(2, xt2)).Style = "S2"
ix = Application.WorksheetFunction.CountA(s.Range("B:B")) - 2
End With
End Sub甘特圖形的繪製是對表格樣式的一個賦值,本示例中樣式名為”S1″和”S2″。
一代碼是對樣式進行設置的,有判斷樣式是否存在、添加等一些操作。
原創文章,作者:投稿專員,如若轉載,請註明出處:https://www.506064.com/zh-hk/n/234302.html
